榜樣引領,追光前行
今年以來,綠能集團錨定目標,團結實干,攻堅克難,強擔當、重實干、出實效,截至5月31日,各項目攻堅團隊按階段性目標完成88萬千瓦新能源項目投產任務,為沖刺2025年度經營目標奠定了堅實基礎。在5·31攻堅項目建設過程中,涌現出一批愛崗敬業、創新奉獻先進集體、先進個人,他們在項目建設中作出表率,樹立榜樣,激發集團廣大干部員工干事創業、提質增效的信心和活力,促進集團健康持續高質量發展。
近日,綠能集團對5·31攻堅項目先進團隊及個人進行表彰。一起看看他們在平凡崗位上創造的不平凡成績。
授予“一等獎”團隊:大姚南山壩儲能攻堅團隊
以“釘釘子精神”攻堅克難,以“開局即決戰”的姿態,刷新儲能建設“云南速度”

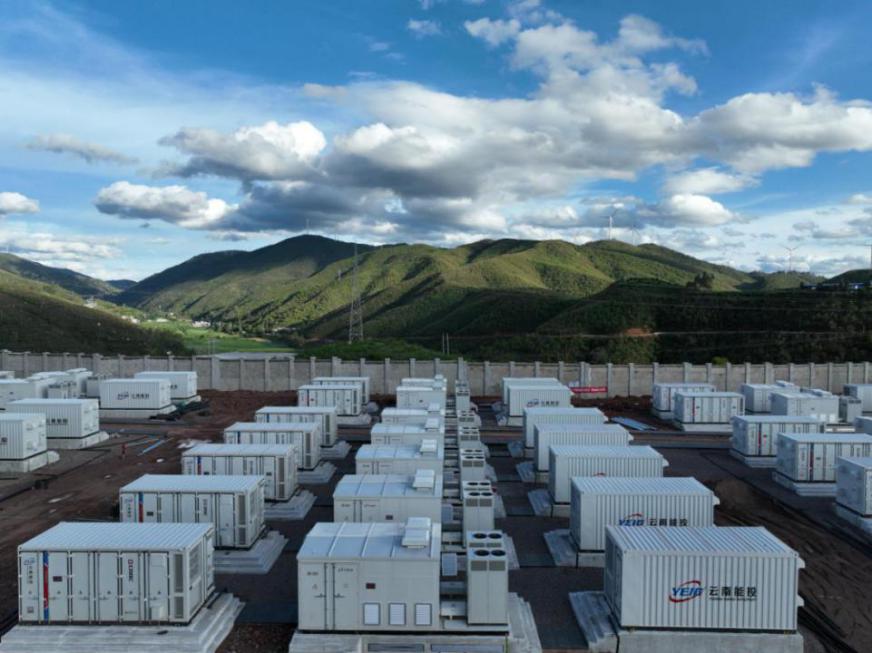

大姚南山壩儲能攻堅團隊肩負重任,面對前期手續辦理、工期緊張、技術復雜、設備供應緊張等諸多挑戰,大姚公司采取領導帶頭、集中攻關等措施,推行“清單制管理”+“銷號式落實”,有效加速手續辦理,將設備供貨等關鍵工作精細化管理,高效完成質量監督等任務。積極調動各參建單位緊密協作,以“5+2、白+黑”模式推進工作,經過63天的艱苦奮戰,實現順利投產,創造了同等規模儲能項目建設的“云南速度”。團隊負責人楊正虎說:“這是一場與時間賽跑的戰役,每一位團隊成員都全力以赴。這份榮譽不僅是對我們的認可,更是對我們團隊協作精神的最高贊譽。”
授予“一等獎”團隊:勐海八角亭、曼恩攻堅團隊
科學學規劃、立體施工,精準調配項目資源,提高建設效率

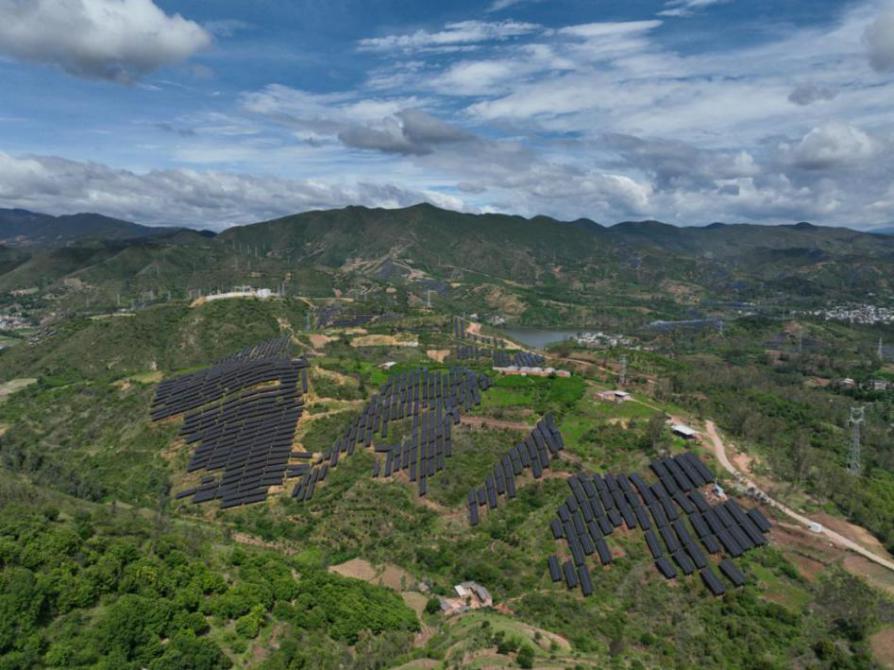

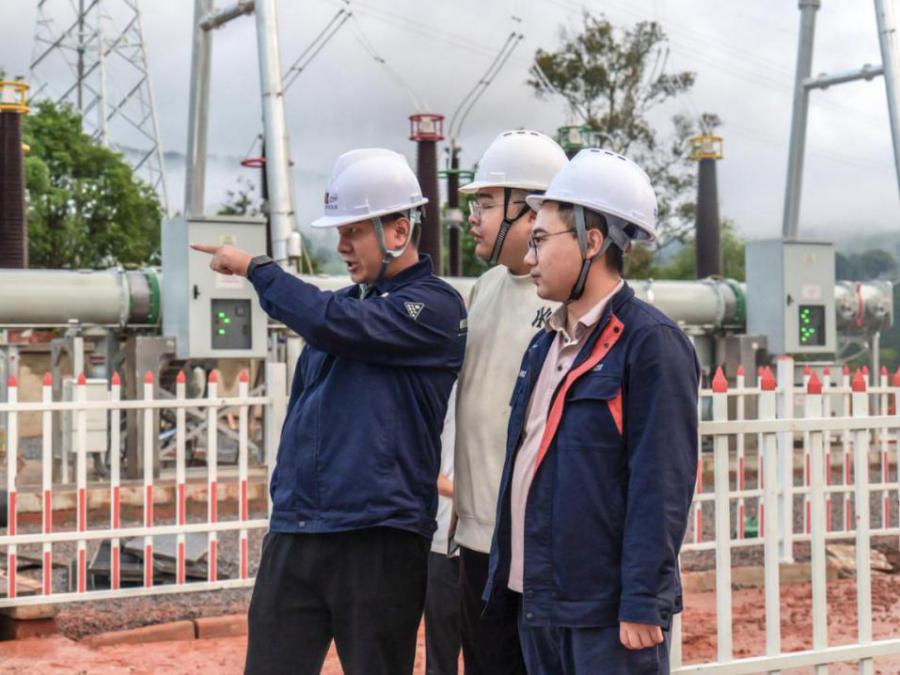

勐海八角亭、曼恩項目是云南省2024年度省級重大項目之一,裝機規模達250MW,配套建設了全省最大的1GW新能源樞紐站。項目在建設過程中面臨復雜地形、土地協調、氣候多變、物種多樣、雨季施工等多重挑戰,經過項目團隊科學規劃施工工序,立體施工,精準調配項目資源,靶向預防設備故障風險,八角亭升壓站于3月10日啟動,歷時78天具備并網條件,節約建設工期。公司成立攻堅專班,將任務層層分解,細化到每個節點,落實到每個責任人,建立“日調度、周盤點、關鍵節點領導蹲點”機制,確保責任壓實到位。一線員工翁志超扎根現場,多方協調,化解問題源頭矛盾;一線員工楊萬銳沖鋒在前,嚴謹細致,完成繁重調試任務。項目管理部兼安全生產部負責人韓鐳牽頭協調項目并網,保障項目按期投產。現場負責人李楊凝聚全員之力,創新管理模式,帶領團隊實現工序無縫銜接,提前完成并網。他們回憶起并網前那段日子都感慨道:“那一周壓力特別大,但當看到設備穩定運行的那一刻,一切付出都是值得的。”
授予“二等獎”團隊:大姚博厚攻堅團隊

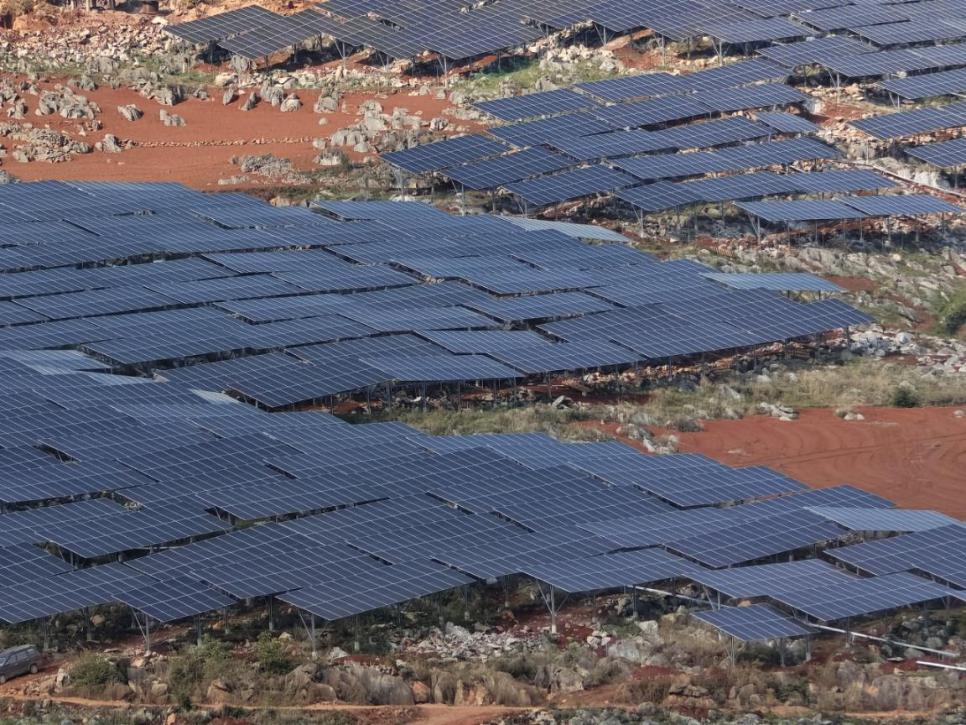

高山坡阻,攻堅克難提前20天投產
在大姚縣三臺鄉博厚村那片偏遠而充滿挑戰的土地上,團隊精心組織設計、施工、監理三方24小時輪班,通過優化16道工序、優化300人次資源調配,僅用50天就完成了原定80天的施工量。在相關央企的支持配合下,團隊成員憑借著專業的知識和堅韌的毅力使項目提前20天投產發電。該團隊用拼搏與智慧,為偏遠少數民族區域項目建設樹立典范,也為企業發展注入強勁動力。
丘北公司小塘子光伏項目的“5·31”攻堅之路,是一段用真情與實干鑄就的奮進征程。在建設過程中,面臨分布70個地塊的復雜地形,秉持“精細化管理”理念,創新性地構建了“政府-企業-村集體”的三級協同機制,快速解決了征地問題,加強安全管理,實現建設過程“零事故”,為山地光伏建設樹立了行業典范。通過倒排工期,錨定目標,壓實責任,調動參建各方積極性,87天完成升壓站建設及調試,圓滿完成“5·31”攻堅目標。項目負責人陳革表示,“困難再多,我們也不能退縮,因為我們背負著集團的信任”。
綠能集團“5·31”攻堅目標的實現令人振奮,攻堅團隊的故事讓人感動,他們沖鋒在前,攻堅克難,實干擔當的作風,正是推動綠能集團高質量發展的強勁動力。綠能集團將繼續發揚銳意進取、攻堅克難的精神,以實干展現新作為,用實績踐行新擔當,向著下一個發展目標穩步邁進。
